智能锁 OEM 量产前样品确认与变更控制:采购团队核验清单

智能锁 OEM 项目最常见的量产风险,并不是样品完全不能用,而是量产货与批准样品悄悄变得不一样:锁体批次、面板结构、主板器件、固件、无线设置、App、包装或说明书任一项变化,都可能影响安装、用户体验、认证资料或售后处理。采购团队需要的不是一句“和样品一样”,而是一套能追溯、能签字、能处理变更的确认机制。

一、批准样品不是一把锁,而是一组可复现的配置

采购方应把样品定义成“配置包”:锁型与锁体、面板颜色和表面处理、主板与关键模组、固件版本、通信方式、账号或 App 行为、包装与说明书。每个项目还应标记适用门型、目标市场和验证条件。这样当工厂提出替代料、升级版本或包装调整时,双方才能判断变化是否会影响已批准的结果。

特别是在隐形锁、执手锁和带联网功能的型号中,同样的外观不代表内部配置一致。建议将样品序列号、照片、版本标签、测试记录和批准日期纳入项目档案。样品确认书中还应注明哪些项目属于“已批准”、哪些属于“待验证”、哪些只是展示样机功能,避免把沟通中的演示能力误写成批量交付承诺。

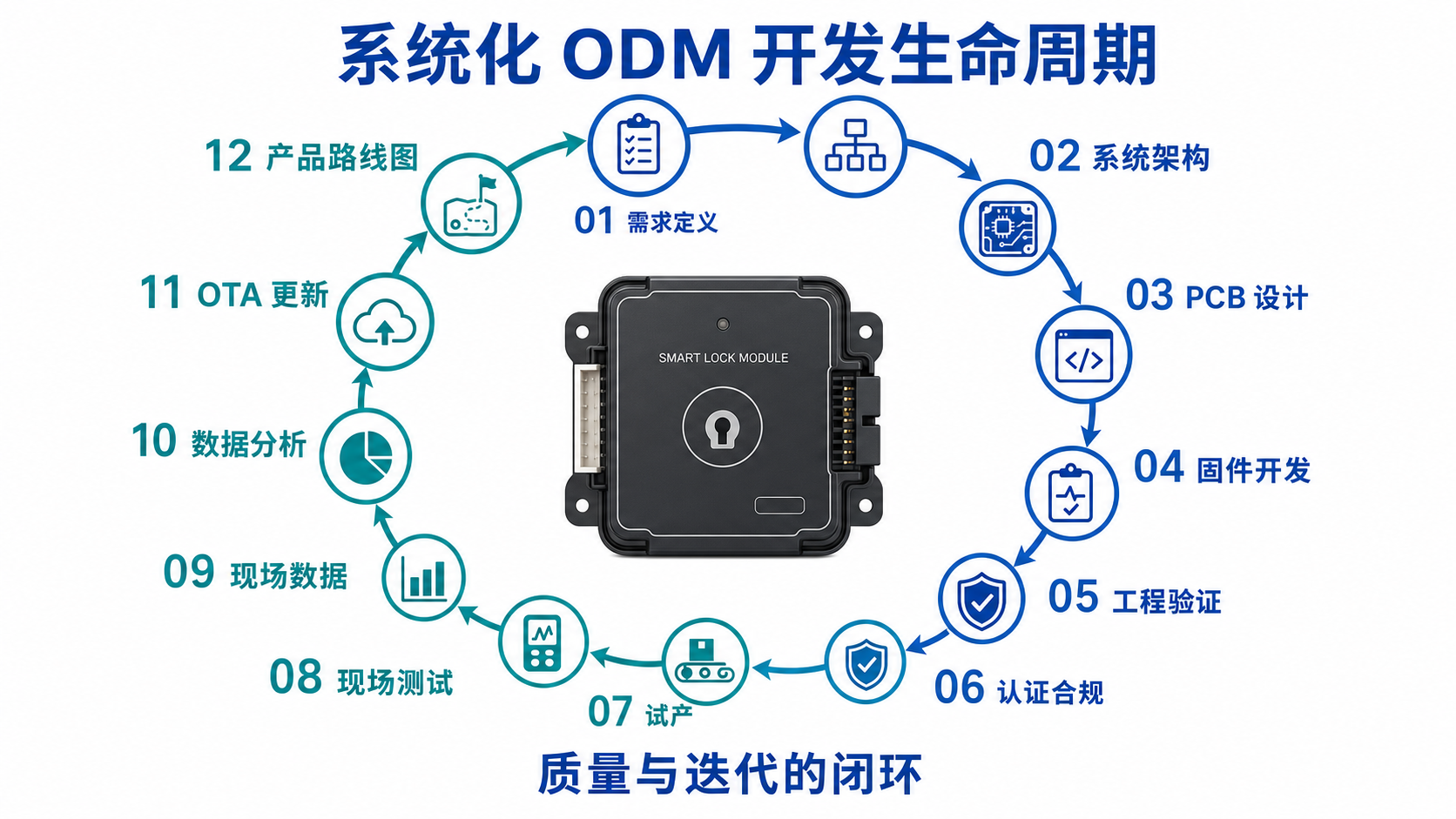

智能锁 OEM 从需求确认、工程样品、验证、量产到售后反馈的开发生命周期示意图
图 1:样品确认应处于可追溯的开发生命周期中,并与验证、放行和后续变更相连。

二、量产前必须复核的六类内容

量产确认不是让采购方重新做一遍研发测试,而是确认量产货仍处于已验证的配置边界内。采购、品质和工程团队应共享同一份版本基线:文件名、版本号、批准日期和责任人缺一不可。供应商以“内部升级”为由更换零件、修订程序或调整工艺时,也应回到这份基线判断是否需要通知和复测。

核验板块采购方应核对的内容常见风险
机械与外观锁体、孔位、门厚范围、颜色、面板和把手安装不匹配、外观批次差异
电子与 BOMPCB 版本、MCU、指纹模组、电机、无线模块替代料影响功能或维护
软件与配置固件、通信参数、App、网关和账号流程升级后行为变化、无法回退
质量验证样品测试、首件、抽检方法和异常判定量产货未按样品条件复测
上市资料标签、说明书、包装、版本说明资料与实际 SKU 不一致
售后接管备件、版本记录、故障联系人和 RMA 流程问题发生后无法追溯

首件确认要回答的四个问题

首件不只是从产线上拿一把锁拍照。应核实:它是否使用批准的关键配置;装配与外观是否符合样品;基础功能、开锁路径和应急方式是否可复现;标签、包装和说明书是否对应实际 SKU。发现偏差后,应记录偏差本身,而不是只写“样品已确认”。这份记录会成为首批出货、售后排查和下一次变更评审的共同依据。

三、变更控制:哪些变化必须重新评审

变更不一定意味着不能出货,但必须先回答三个问题:变了什么、影响什么、谁批准。采购合同或项目附件中建议明确变更通知方式、样品复测要求、批准权限和紧急替代料规则。尤其是以下情况,不应只用口头沟通处理:

  • 锁体、结构件、电机、主板、无线模组或生物识别模组替代。
  • 固件、通信协议、低电量逻辑、权限流程或云端接口变化。
  • 门型适配范围、包装、标签、说明书语言或目标市场调整。
  • 关键供应商、生产工艺、测试工装或检验标准变化。

变更评审的目标不是把项目拖慢,而是避免一个未经确认的改动同时进入多个批次。对于售后责任、版本保留和备件可供期,可配合阅读《智能锁 OEM 采购后的售后支持清单》

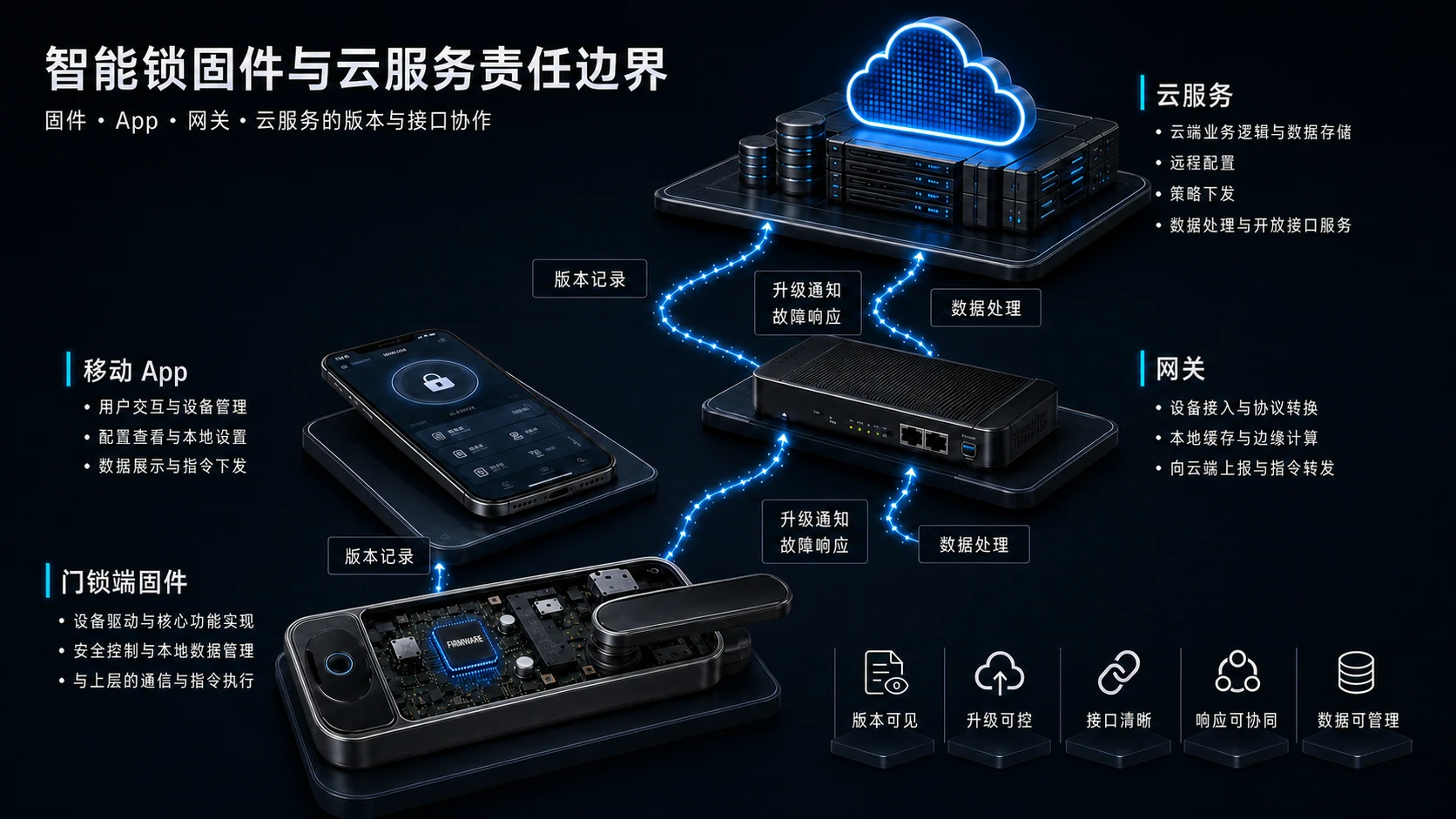

智能锁固件、移动 App、网关和云服务之间的版本与责任边界示意图
图 2:固件、App、网关和云端服务的变化需要分别记录影响与批准边界。

用“通知、评审、复测、放行”替代口头确认

一个可执行的变更单至少包括:原配置与新配置、变更原因、受影响型号和批次、风险判断、需要补充的测试或资料、采购方批准人和生效日期。对于不影响外观但可能影响连接、功耗或维护的固件和无线配置变化,仍应保留版本记录;对于影响门体安装、标签或目标市场资料的变化,则应同步给项目、渠道和售后团队。

四、首批量产放行:用一页记录替代模糊承诺

首批量产前,采购、品质和制造方可共同确认一份放行记录:批准样品编号、量产型号和批次、BOM/PCB/固件版本、抽检数量、测试结果、未关闭问题、风险接受人和出货批准人。该记录不替代认证或合同,但它能让首批异常发生时有明确的追溯起点。

安装和项目端验收也应使用与放行记录一致的版本信息。有关现场机械、联网和交接的核验项,可继续阅读《批量智能锁项目安装验收清单》

对批量采购来说,放行记录还应与批次追溯相连。出现退货、返修或投诉时,团队需要能够倒查到实际出货的锁号、生产批次、PCB/固件版本和检验记录,而不是依赖口头回忆。需要第三方采购或双供应链管理时,关键件来源及其验证范围也应可识别。

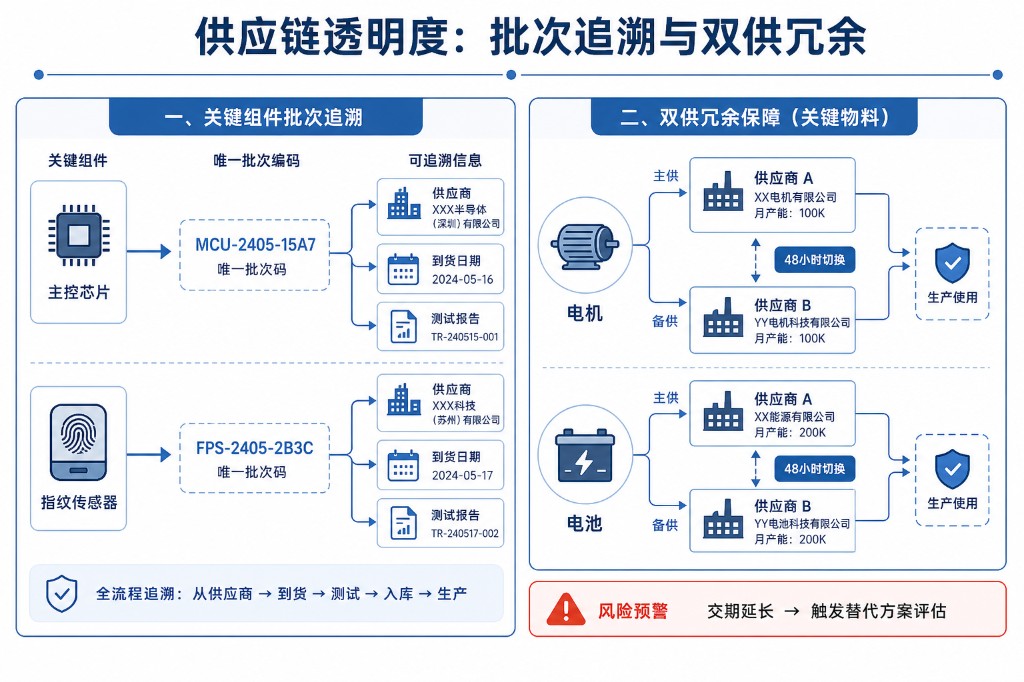

智能锁关键部件、批次、供应链来源与质量记录之间的可追溯关系示意图
图 3:批次与关键部件追溯能帮助采购方在质量异常时缩小排查范围。

五、下单前向供应商确认的 15 个问题

  1. 批准样品的序列号、硬件版本和固件版本如何标识?
  2. 量产 BOM 与样品 BOM 是否可提供差异核对?
  3. 哪些关键器件允许替代,替代前谁批准?
  4. 锁体、电机、主板、指纹和无线模组的版本规则是什么?
  5. 固件升级、回退和历史版本保存如何安排?
  6. 首件、抽检和出货检验使用什么判定标准?
  7. 发现批量异常时,如何隔离批次并提供分析报告?
  8. 门型、门厚和安装条件的适配边界是否书面确认?
  9. 无线、App、网关和云端服务的交付范围是什么?
  10. 标签、说明书、包装和语言版本如何冻结?
  11. 变更通知的最短提前期和紧急流程是什么?
  12. 关键备件和维修资料的可供期如何约定?
  13. RMA 的故障资料、物流和时限如何处理?
  14. 目标市场涉及的资料和测试责任由谁维护?
  15. 以上内容是否能写入项目规格书、样品确认书或合同附件?

获取智能锁 OEM 样品确认清单

请在留言中填写锁型、目标市场、预计订单规模、是否需要 App/网关以及当前样品或量产痛点。WAFU 可据此提供适用于项目沟通的核验框架和产品建议;实际规格、交期与报价以双方确认文件为准。

索取核验清单浏览智能锁产品

常见问题

样品确认后还能改智能锁配置吗?

可以,但应把硬件、BOM、固件、App、包装和说明书的变更记录在案,并重新判断样品验证和量产资料是否需要更新。

首批量产前应冻结哪些版本?

至少包括型号、锁体、PCB 与关键元器件、固件、无线配置、App 或网关、包装、标签和说明书版本。
